Смета посчитана, объект принят — а дальше начинается вопрос, на который смета прямого ответа не даёт: сколько нужно рабочих, техники и времени? Нужен проект производства работ, нужен график, нужно обосновать перед заказчиком сроки и состав бригад. И вот тут выясняется, что трудозатраты в смете есть, но вытащить их — отдельная задача.
Они «зашиты» внутри расценок: нормы времени на работы, затраты машинистов, работа машин и механизмов. В смете они есть, но чтобы получить из них нормативный график, эти данные надо собрать, сгруппировать и свести.
Ниже разберу, как это делается — и почему это важнее, чем кажется на первый взгляд.
Зачем вообще вытаскивать трудозатраты из сметы
Начну с вопроса, который мне задавали: а зачем это нужно? Смета же и так посчитана.
Нужно. Потому что трудозатраты — это основа для планирования работ, а сама смета даёт только стоимость.
Проект производства работ (ППР). ППР требует обоснования: сколько человек, какая техника, в какие сроки. Опираться на «прикидки» и «так прораб сказал» — не вариант, если документ идёт заказчику или в экспертизу. Нормативная база есть — ГЭСН, и смета, посчитанная на её основе, эти данные содержит. Их надо только извлечь.
График производства работ (ГПР). Чтобы построить график, нужны трудозатраты по видам работ — без них не посчитать ни продолжительность, ни потребность в рабочих на каждый этап (Но это другая надстройка).

Проверка ресурсов. Есть ли у вас реально столько рабочих и техники, чтобы выполнить объект в срок? Посчитать это можно только от трудозатрат.
Обоснование перед заказчиком. Когда срыв срока вменяют подрядчику, вопрос всегда один: достаточно ли было ресурсов при данном объёме? Ведомость потребности — это аргумент.
Именно так это и работает на практике. В отзыве на одну из таких надстроек инженер пишет: «для ППРа вполне годная тема, проектные данные для формирования ППР — это база».
Почему трудозатраты из сметы трудно вытащить
Проблема та же, что и с материалами: трудозатраты — не отдельная таблица, а часть структуры расценок.
- Трудозатраты «внутри» расценки. Норма времени на работу, затраты труда машинистов, работа машин — всё это подчинённые строки, а не самостоятельный список.
- Разные единицы измерения. Чел.-часы рабочих и маш.-часы механизмов — это два разных ресурса, и их нельзя валить в одну кучу.
- Одинаковые ресурсы в разных позициях. Один и тот же кран или одна и та же профессия встречаются в смете десятки раз. Чтобы понять общую потребность, их надо сгруппировать и просуммировать — а это уже сводная таблица.
- Двухстрочная структура. Дальше начинается знакомое: наименование в одной строке, параметры в другой, объединённые ячейки.
Собрать из этого ведомость вручную — работа на часы, и, что важнее, на внимательность: пропустишь позицию — получишь неверную потребность в рабочих.
Как это работает в надстройке: пошаговый разбор
Возьму для примера надстройку «МастерСмета-Трудозатраты» от pto-macros.ru. Она рассчитана на Excel-сметы, посчитанные ресурсно-индексным методом (РИМ) — из Гранд-Сметы, ПК РИК, Smeta.ru, ПК Строительный эксперт.

Логика работы:
- Открываете выгруженную смету в Excel.
- Запускаете надстройку — она автоматически вытаскивает все ресурсы (трудозатраты) из сметы.
- Получаете три готовых документа:

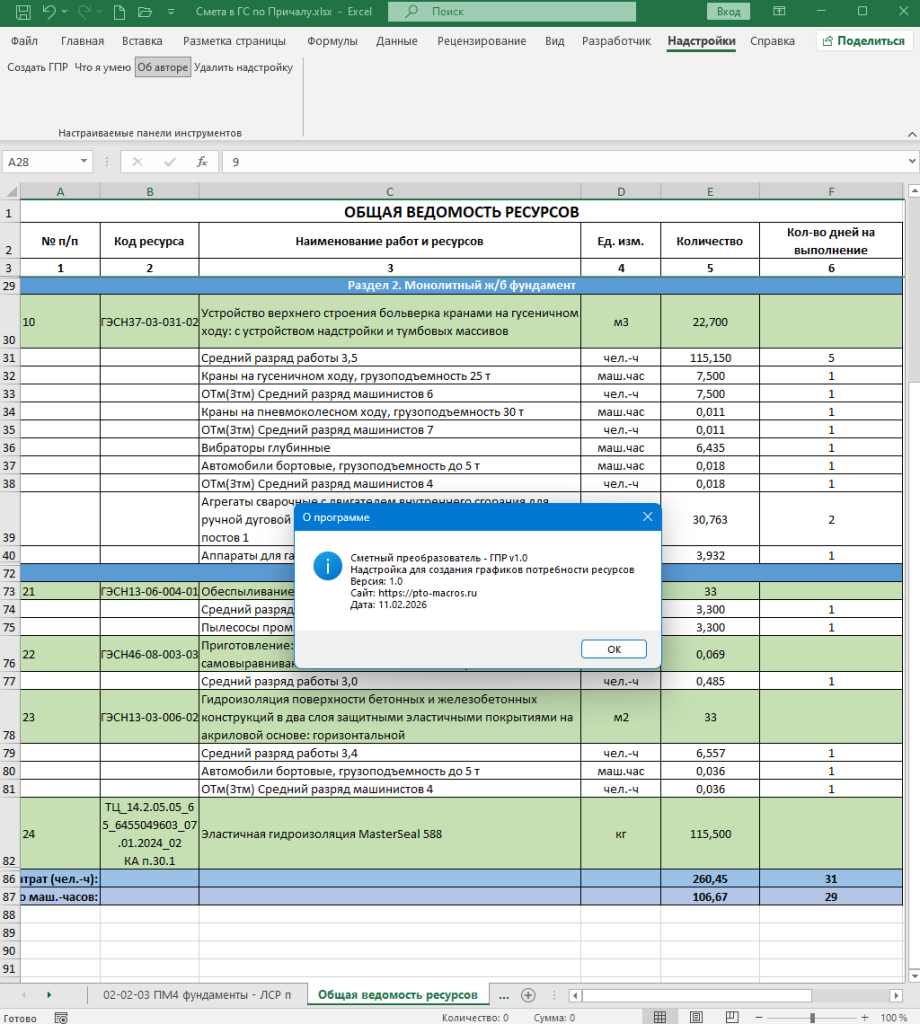

- Общая ведомость ресурсов — полный список по смете;

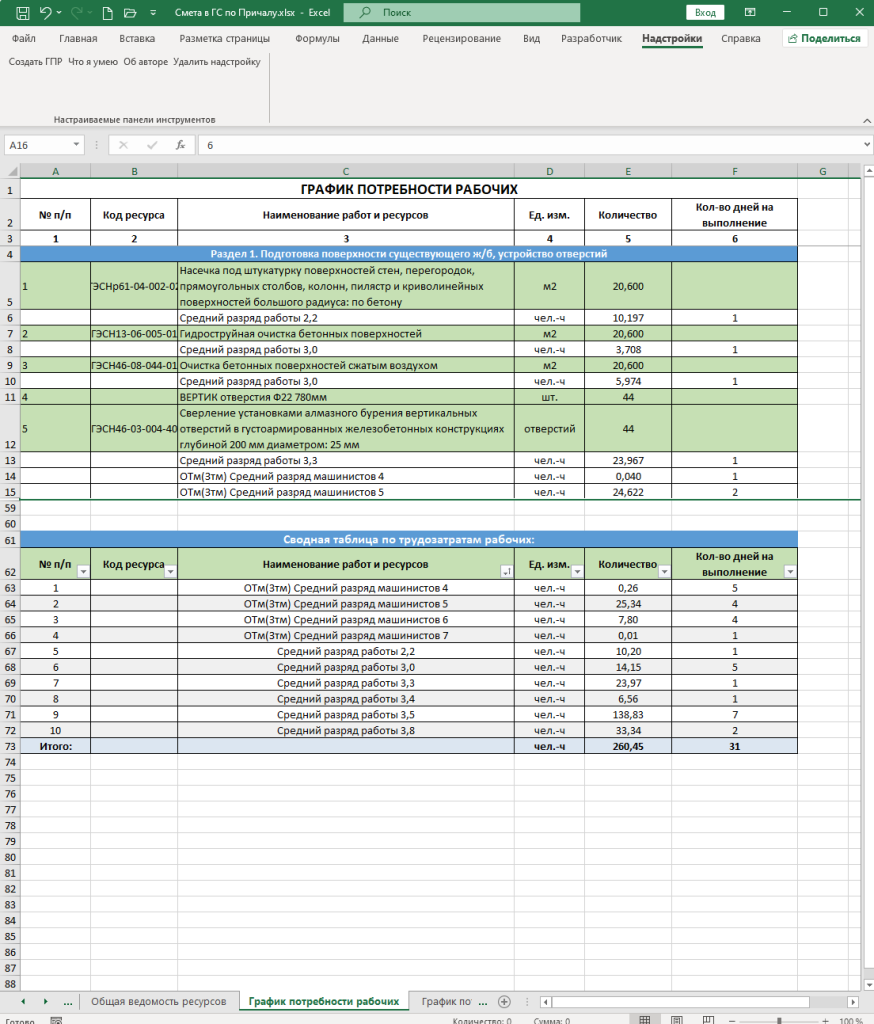

- Ведомость потребности рабочих — трудозатраты в человеко-часах;
- Ведомость потребности машин и механизмов — в машино-часах.
- Ресурсы сгруппированы. Одинаковые позиции автоматически сводятся в одну строку со суммарным объёмом — та самая сводная таблица, которую руками собирать мучительно.
- Итоги посчитаны — общее количество часов и, что удобно, дней выполнения работ.
На выходе вы получаете не «список ресурсов из сметы», а готовый расчёт потребности: сколько человеко-часов рабочих, сколько машино-часов техники, и на сколько дней это растягивается.
В этом и ответ на вопрос «а зачем». Из этих ведомостей строится нормативный график производства работ и обоснование для ППР: вот объёмы, вот трудозатраты, вот техника, вот количество рабочих и сроки — всё по проекту, а не «от балды».
Цена — 600 ₽. Работает со сметами РИМ, так что перед покупкой стоит проверить на своей смете — в карточке товара есть примеры.
Надстройка МастерСмета-Трудозатраты — ресурсы и трудозатраты из сметы →
Что получается на практике: три сценария
1. Нормативный график производства работ
Самый ценный сценарий — и он прямо описан автором надстройки. Чтобы построить ГПР, нужны трудозатраты по видам работ. Ведомость потребности рабочих даёт человеко-часы, ведомость машин — машино-часы. Дальше вы распределяете работы по времени и видите реальную картину: где нужен один рабочий, а где — бригада.
Получается нормативный, а не придуманный график — обоснованный сметой и ГЭСН. Если заказчик или экспертиза спросят, откуда взяты сроки, ответ есть.
2. Проект производства работ (ППР)
Для ППР нужны данные о потребности в рабочей силе и технике. Трудозатраты из сметы — прямые проектные данные: не оценка «на глаз», а расчёт по нормам. Это снимает вопрос «почему вы решили, что хватит двух кранов».
3. Проверка: хватит ли ресурсов
Перед подписанием договора полезно понять, реально ли выполнить объект имеющимися силами. Посчитать потребность в человеко-часах и сравнить с тем, что у вас есть — задача на пять минут с готовой ведомостью и на полдня без неё.
Кому пригодится
- Инженерам ПТО — ППР, графики, обоснование ресурсов.
- Сметчикам — анализ трудозатрат по смете без ручного перебора.
- Руководителям и начальникам участков — оценка сроков, техники и численности рабочих.
- Всем, кто защищает сроки перед заказчиком или экспертизой.
Если вы составляете графики или ППР — инструмент окупается на первом объекте.
Что ещё ускорит работу со сметами
В магазине pto-macros.ru есть парные инструменты под эти задачи:
- МастерСмета-Материалы — извлечение материалов из сметы и сводная ведомость. Парная надстройка: материалы для закупки, трудозатраты для планирования.
- Надстройка «График производства работ» — построение ГПР из сметы и трудозатрат. Логичное продолжение после извлечения ресурсов.
- МастерСмета ТСН — конвертация смет по ТСН-2001.
- Каталог — остальные макросы и надстройки.
Заключение

Трудозатраты в смете есть, но «зашиты» внутри расценок: нормы времени, работа машин, затраты машинистов — всё это подчинённые строки, которые надо собрать, сгруппировать и просуммировать. Вручную это часы работы, и ошибка здесь стоит дорого — вы получите неверную потребность в рабочих.
Надстройка «МастерСмета-Трудозатраты» за 600 ₽ сама извлекает ресурсы из сметы и формирует три ведомости: общую, по рабочим (чел.-ч) и по машинам и механизмам (маш.-ч), с группировкой и итогами. Из них строится нормативный график производства работ и обоснование для ППР — с цифрами, а не с прикидками.
Проверить на своей смете можно здесь: Надстройка МастерСмета-Трудозатраты.
